Com o início da Copa do Mundo FIFA 2026, de forma especial para o Brasil, com a estreia da Seleção no sábado, dia 13, às 19 horas, milhões de brasileiros voltarão suas atenções para os jogos. Seja pela televisão, computador, celular ou rádio, por sinal digital ou streaming, a energia elétrica terá papel fundamental para garantir que os torcedores acompanhem cada lance da competição.

Nós da Ceriluz, também estaremos torcendo pelo hexacampeonato. Mas, ao mesmo tempo, nossas equipes seguirão com atenção permanente ao nosso sistema de distribuição de energia. E, se necessário, nossos colaboradores estarão prontos para atuar, garantindo a qualidade e a confiabilidade do fornecimento. Afinal, independentemente de grandes eventos, datas comemorativas ou competições esportivas, a missão da cooperativa permanece a mesma: levar energia com segurança e eficiência às famílias, em suas residências, propriedades rurais ou empresas.

Os associados, contudo, também devem ficar atentos a sua segurança, afinal, é comum famílias e grupos de amigos se reunirem para assistir aos jogos em áreas externas, quiosques, garagens ou salões de festas, exigindo algumas adaptações para instalar telões, televisores, geladeiras, churrasqueiras etc. Nesses momentos, é importante adotar alguns cuidados com as instalações elétricas para evitar acidentes:

  • Evite improvisações com extensões e adaptadores em excesso;
  • Utilize extensões e cabos em boas condições, sem emendas ou partes danificadas, para ligar televisores, equipamentos de refrigeração de bebidas e outros aparelhos;
  • Não sobrecarregue uma mesma tomada com vários equipamentos simultaneamente;
  • Em áreas externas, mantenha conexões elétricas protegidas da chuva e da umidade;
  • Evite passar cabos por locais de circulação de pessoas, reduzindo o risco de tropeços e danos aos fios;
  • Antes de utilizar equipamentos em locais pouco utilizados, verifique as condições das tomadas e da instalação elétrica;
  • Tenha cuidado com churrasqueiras, elétricas ou convencionais, para evitar riscos de incêndio.

Com cuidados simples, é possível aproveitar os momentos de confraternização com mais conforto, segurança e tranquilidade, vibrando a cada gol e torcendo pela nossa Seleção.

Mais uma etapa essencial da implantação da Subestação Ceriluz IV foi realizada com sucesso na manhã desta quarta-feira: a energização dos transformadores. Foram acionados os dois equipamentos que, juntos, compõem a carga máxima de 25 megavolt-ampere (MVA) da subestação, sendo 12,5 MVA cada um.

O engenheiro eletricista da Ceriluz, responsável pelo sistema de distribuição de energia, Rogério Kamphorst, comemorou o resultado. “Essa era uma etapa essencial desse trabalho de construção da subestação e que não dependia apenas da nossa equipe. Então, temos que comemorar que deu tudo certo. Isso nos permitirá agora dar os passos seguintes, com tranquilidade, em direção à conclusão desse projeto”, avaliou.

Além de engenheiros e eletricistas da Ceriluz responsáveis pela construção da subestação, a energização contou com a presença do responsável técnico da empresa fornecedora dos transformadores, a Comtrafo, Marcos Flores, que supervisionou os procedimentos e os resultados. Ele também ficou muito satisfeito. “Esses equipamentos já haviam sido comissionados em laboratório, onde convidamos os representantes da Ceriluz para participar. Fizemos a logística de entrega, a montagem e também o comissionamento aqui na planta final. Hoje tivemos o privilégio de acompanhar a energização que ocorreu conforme esperado”, explicou Flores.

Além da Comtrafo, no momento também estão presentes na subestação as empresas Sul Engenharia e Eman Engenharia, dando suporte ao trabalho de automação e comissionamento dos demais equipamentos.

A subestação passará agora por testes e comissionamentos de equipamentos, enquanto aguarda a finalização da instalação das redes alimentadoras que irão conectá-la às cargas consumidoras e colocá-la em operação. Serão seis linhas alimentadoras partindo da subestação, quatro delas já em construção, destinadas ao atendimento dos municípios de Coronel Barros, Ijuí, Augusto Pestana e Jóia, e outras duas, cujas obras ainda não iniciaram, para atender o município de Catuípe.

A Subestação Ceriluz IV será alimentada pela Subestação Ijuí 2, da Eletrosul, que possui potência instalada de 249 MVA, por intermédio da Subestação Ceriluz III e de uma linha alimentadora em 69 kV. Além disso, também receberá energia da PCH Linha Onze Oeste, construída ao lado da subestação, integrando o mesmo complexo elétrico em Coronel Barros. Trata-se de uma subestação rebaixadora, responsável pela transformação da tensão de 69 kV para 23,1 kV.

Em atendimento à condicionante estabelecida pela Resolução Normativa nº 1137, de 21 de outubro de 2025, a CERILUZ passou a disponibilizar aos seus associados mais uma ferramenta para acompanhamento da operação do sistema elétrico, especialmente no que se refere às interrupções no fornecimento de energia em sua área de permissão.

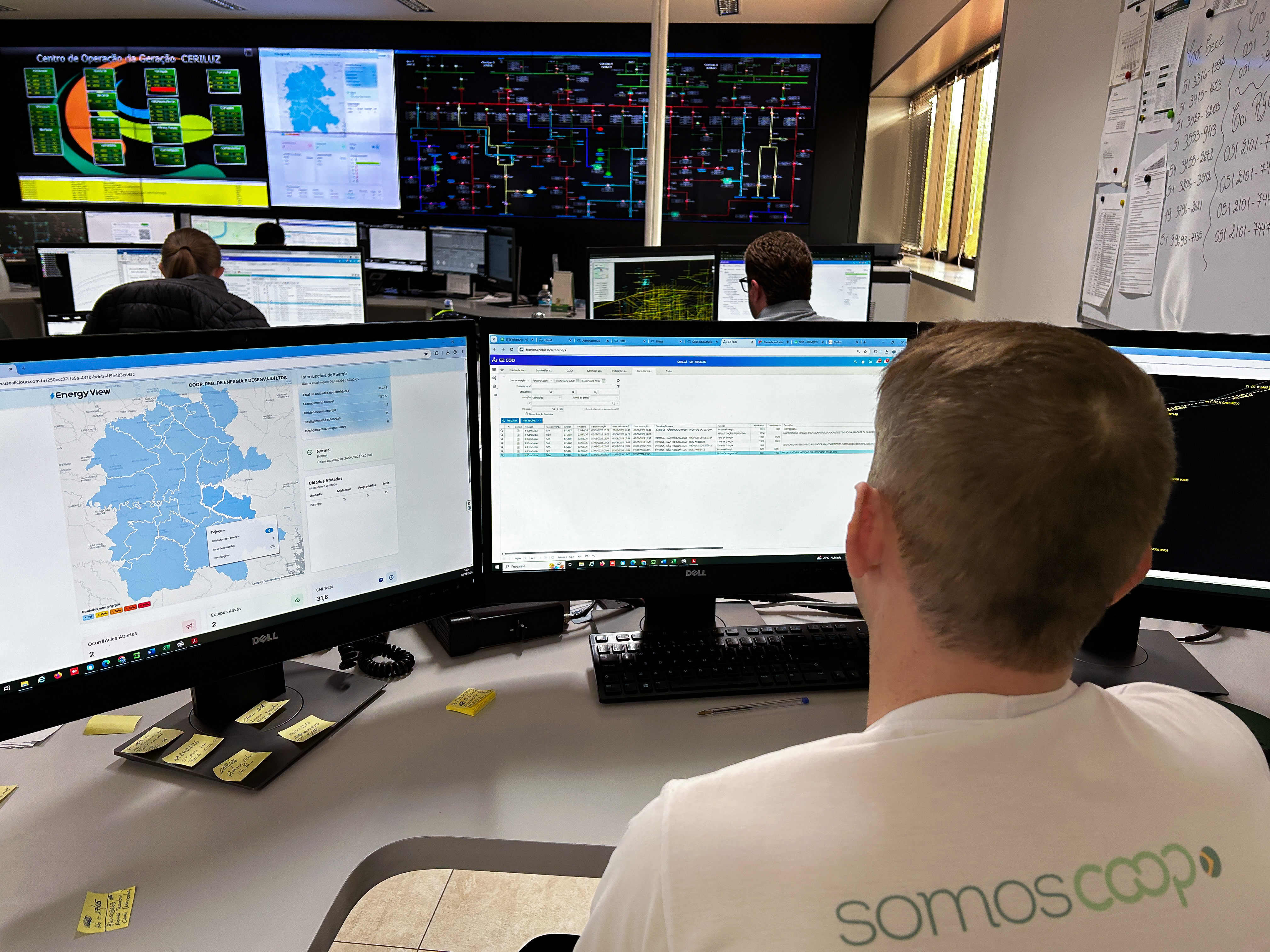

Trata-se do sistema EnergyView, uma ferramenta desenvolvida com o objetivo de proporcionar maior transparência e acompanhamento das condições operacionais das redes da cooperativa, principalmente em períodos de condições climáticas adversas. Por meio da plataforma, o associado pode acompanhar, em tempo quase real, a quantidade e o status das ocorrências em atendimento, o número de consumidores sem energia, as ocorrências por município e a quantidade de equipes mobilizadas para atendimento.

O sistema EnergyView pode ser acessado no site da Ceriluz, www.ceriluz.com.br. No menu principal acesse a aba Distribuição/EnergyView (AQUI)

As informações são atualizadas a cada 30 minutos, permitindo aos associados acompanharem a evolução dos atendimentos realizados pelo Centro de Operação da Distribuição (COD) da cooperativa.

O sistema também disponibiliza um mapa da área de atuação da CERILUZ, contendo os municípios atendidos, no qual é possível verificar a quantidade total de consumidores e aqueles que se encontram com interrupção no fornecimento de energia naquele momento. Conforme a escala pré-definida do sistema, as cores do mapa são alteradas de acordo com a quantidade de consumidores sem energia.

Além disso, o EnergyView apresenta informações detalhadas sobre as interrupções por município, indicando se as ocorrências são programadas ou emergenciais. O sistema também possui uma escala indicativa do tempo em que as unidades consumidoras permanecem sem fornecimento de energia.

A Ceriluz realizou, na manhã de hoje, a última etapa da obra estrutural da Subestação Ceriluz IV, em construção no município de Coronel Barros. Foi efetuada a conexão da subestação ao sistema elétrico, com a instalação dos cabos que interligam a estrutura de transformação à rede alimentadora de energia.

A Subestação Ceriluz IV será alimentada pela Subestação Ijuí 2, da Eletrosul, que possui potência instalada de 249 MVA, por intermédio da Subestação Ceriluz III e de uma linha alimentadora em 69 kV. Além disso, também receberá energia da PCH Linha Onze Oeste, construída ao lado da subestação, integrando o mesmo complexo elétrico em Coronel Barros.

Com a conclusão da conexão ao sistema, restam apenas alguns testes de equipamentos para a posterior energização da subestação, prevista para ocorrer em breve, mediante agendamento com a empresa fornecedora dos transformadores, que acompanhará essa etapa.

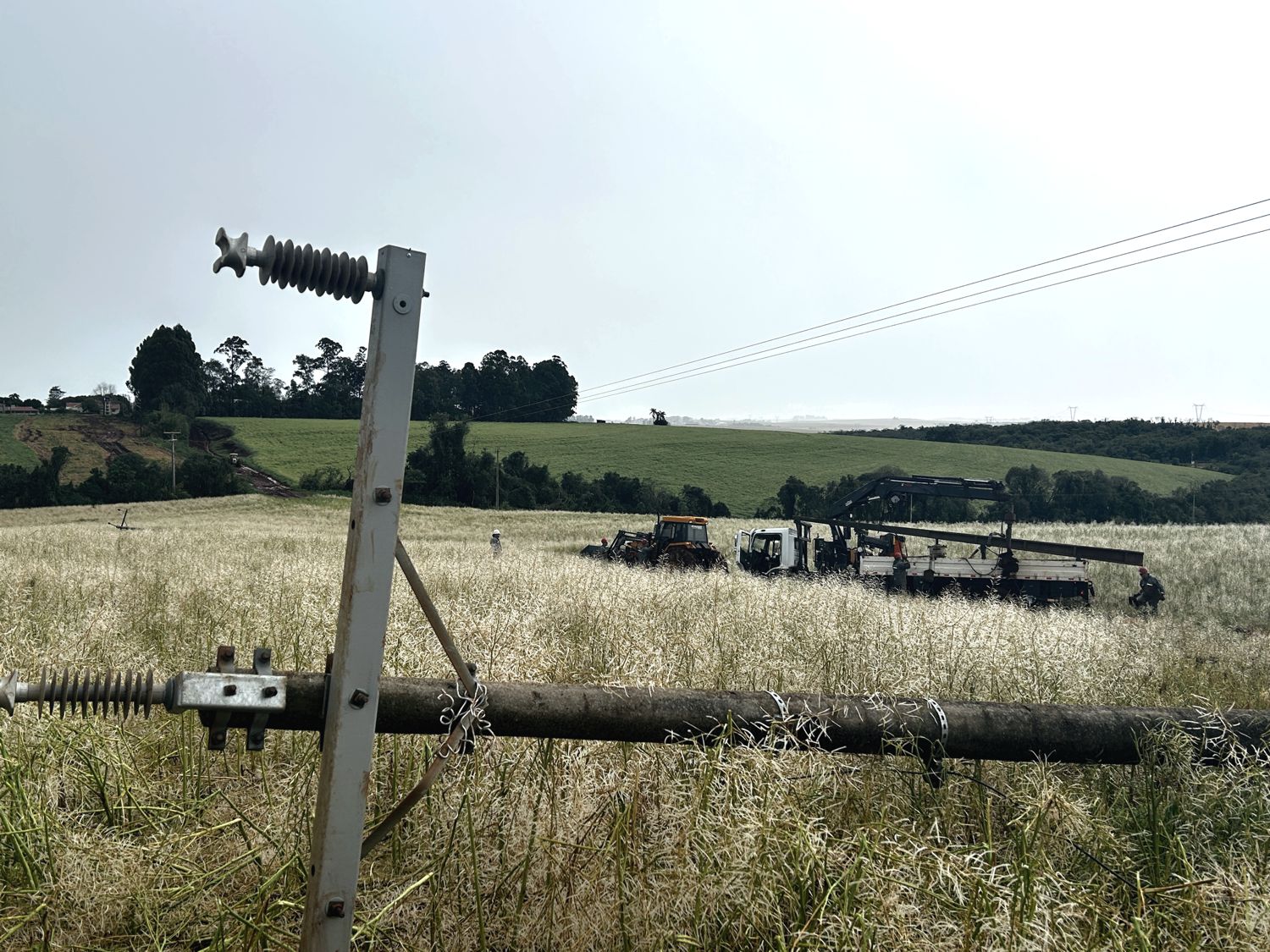

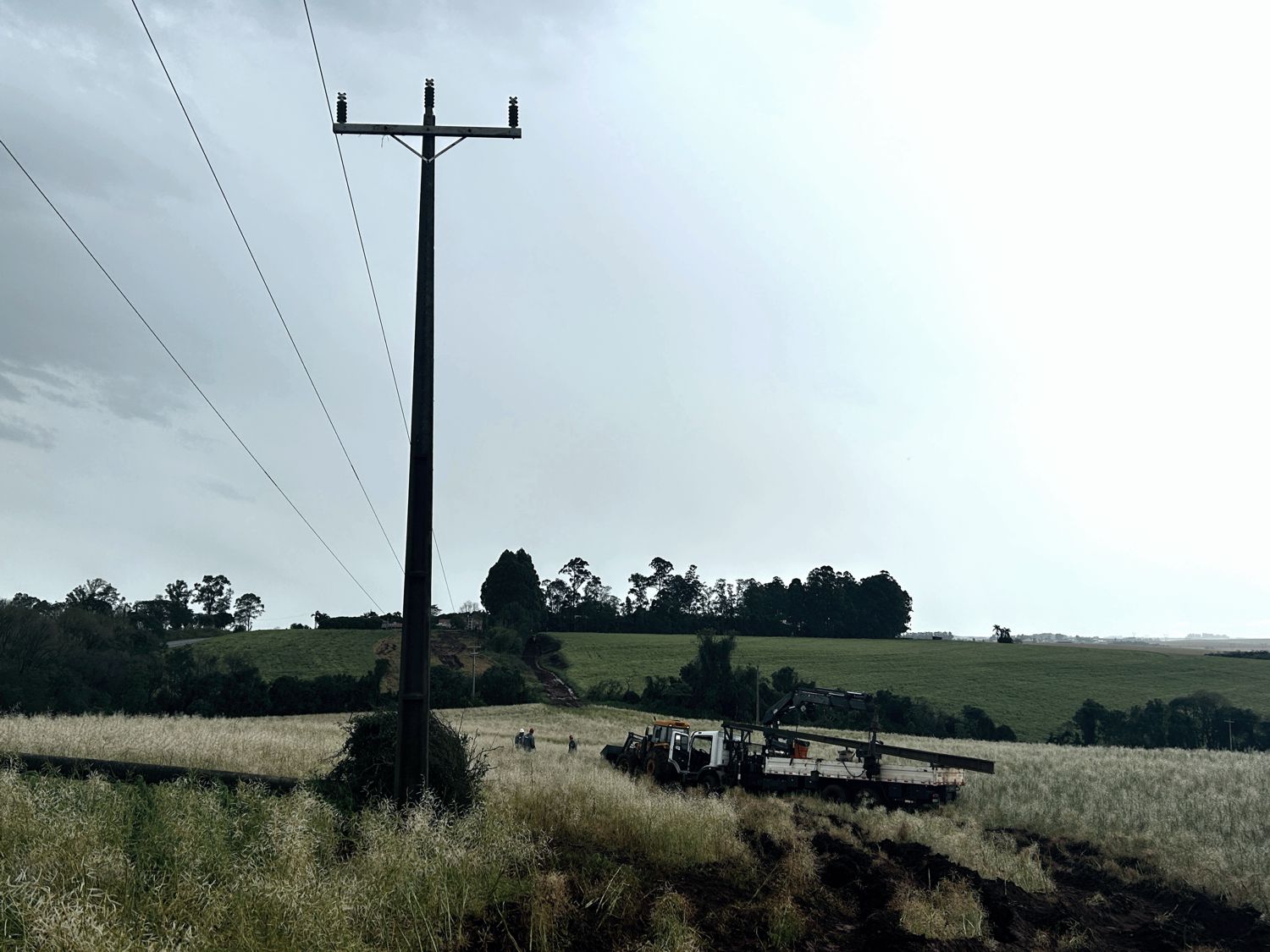

Também seguem em construção os alimentadores que partem da subestação. O projeto encontra-se na fase de instalação de postes e estruturas de sustentação dos cabos. As quatro primeiras linhas serão destinadas ao atendimento dos municípios de Coronel Barros, Ijuí, Augusto Pestana e Jóia. Outros dois alimentadores estão previstos e atenderão regiões do município de Catuípe.

A Subestação Ceriluz IV terá potência instalada de 25 MVA, composta por dois transformadores de 12,5 MVA cada. Trata-se de uma subestação rebaixadora, responsável pela transformação da tensão de 69 kV para 23,1 kV.

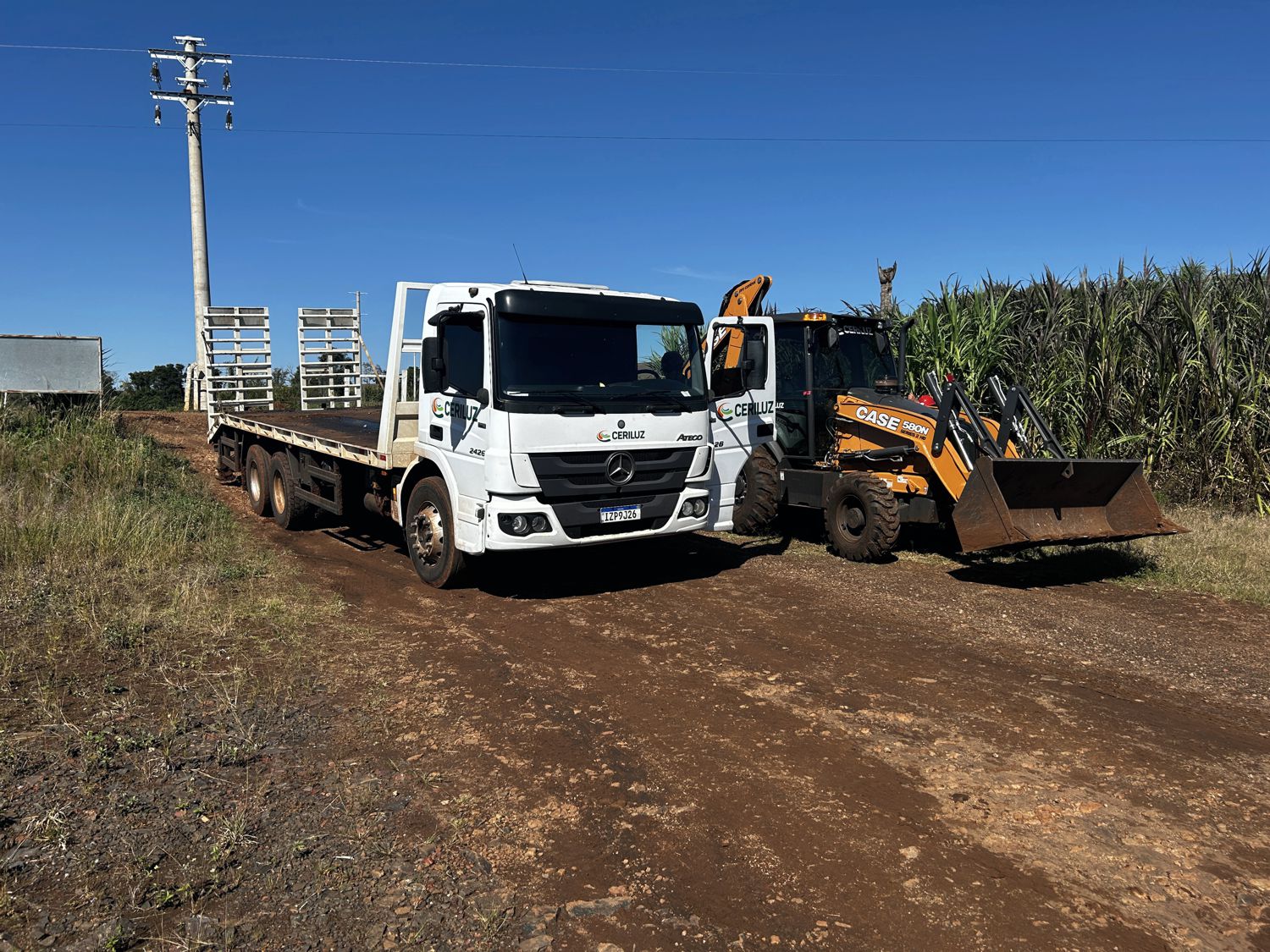

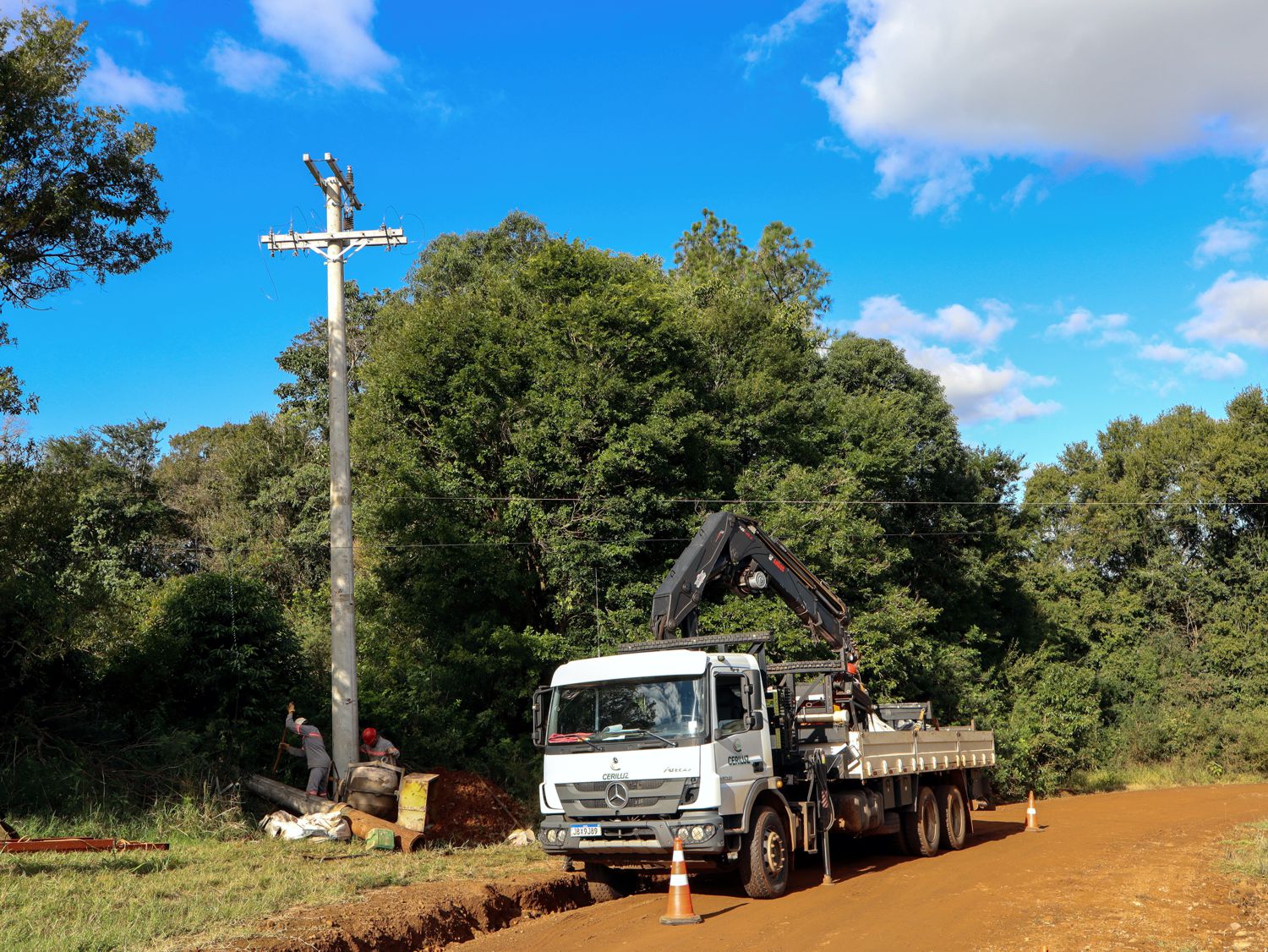

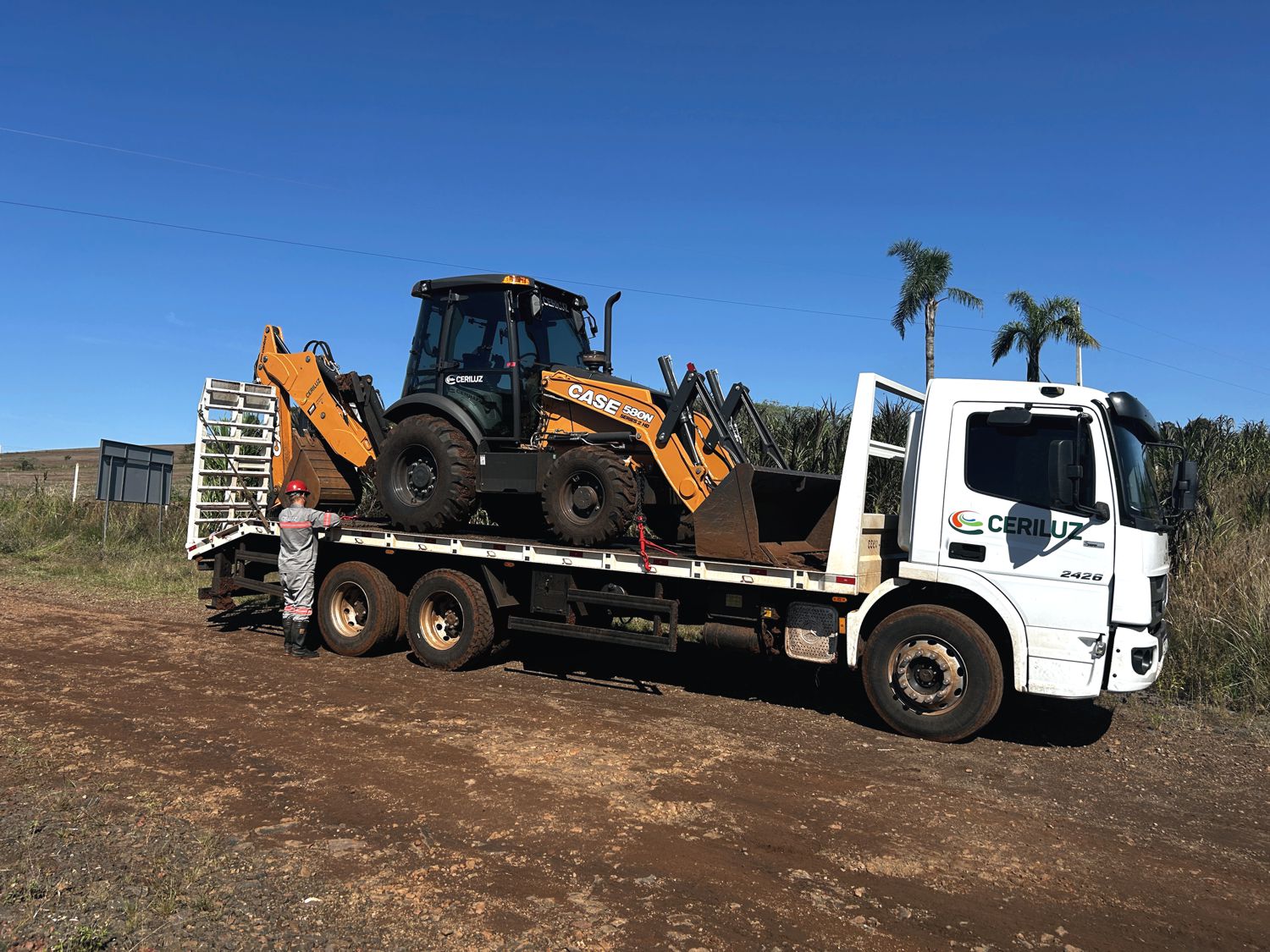

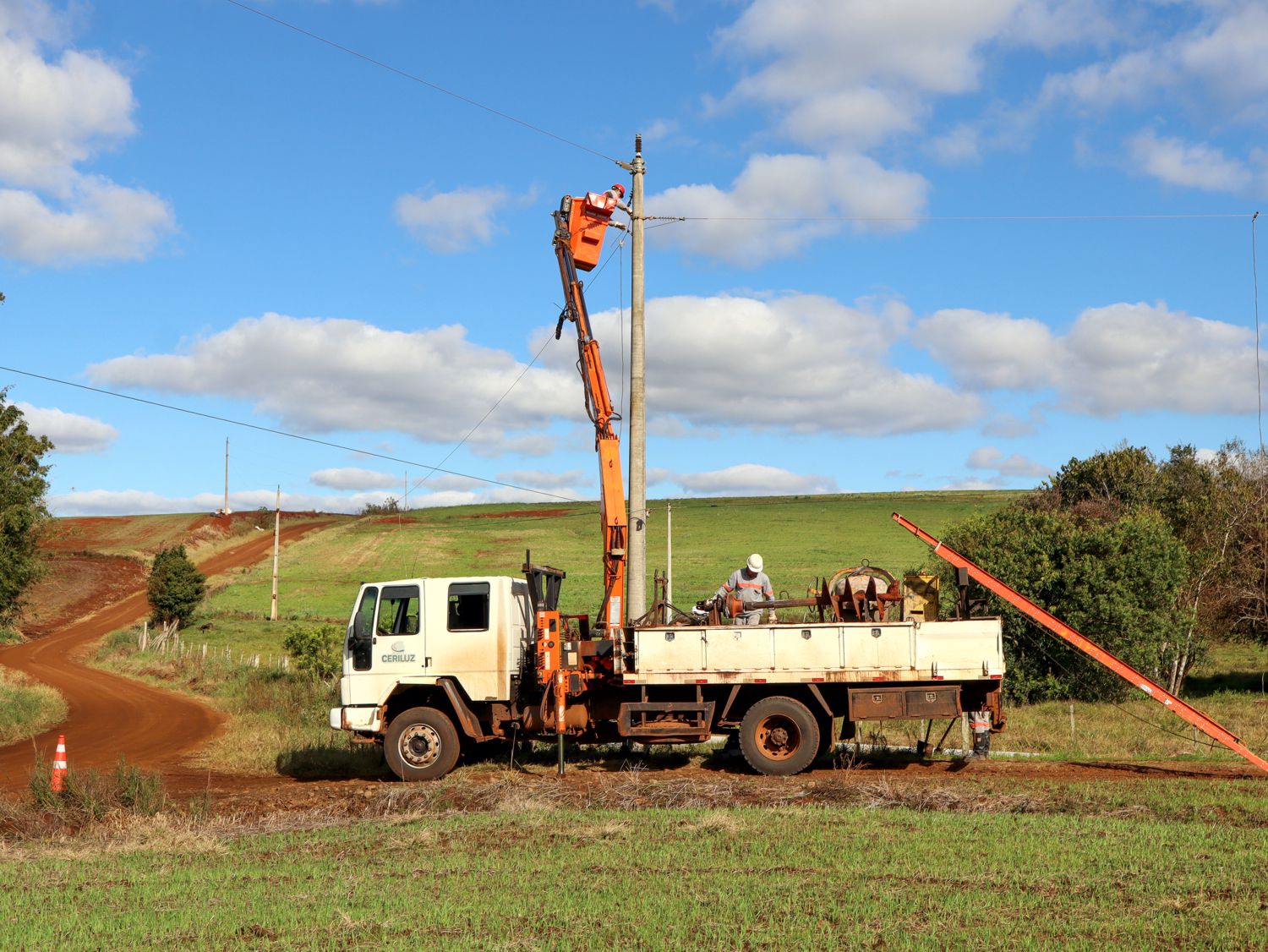

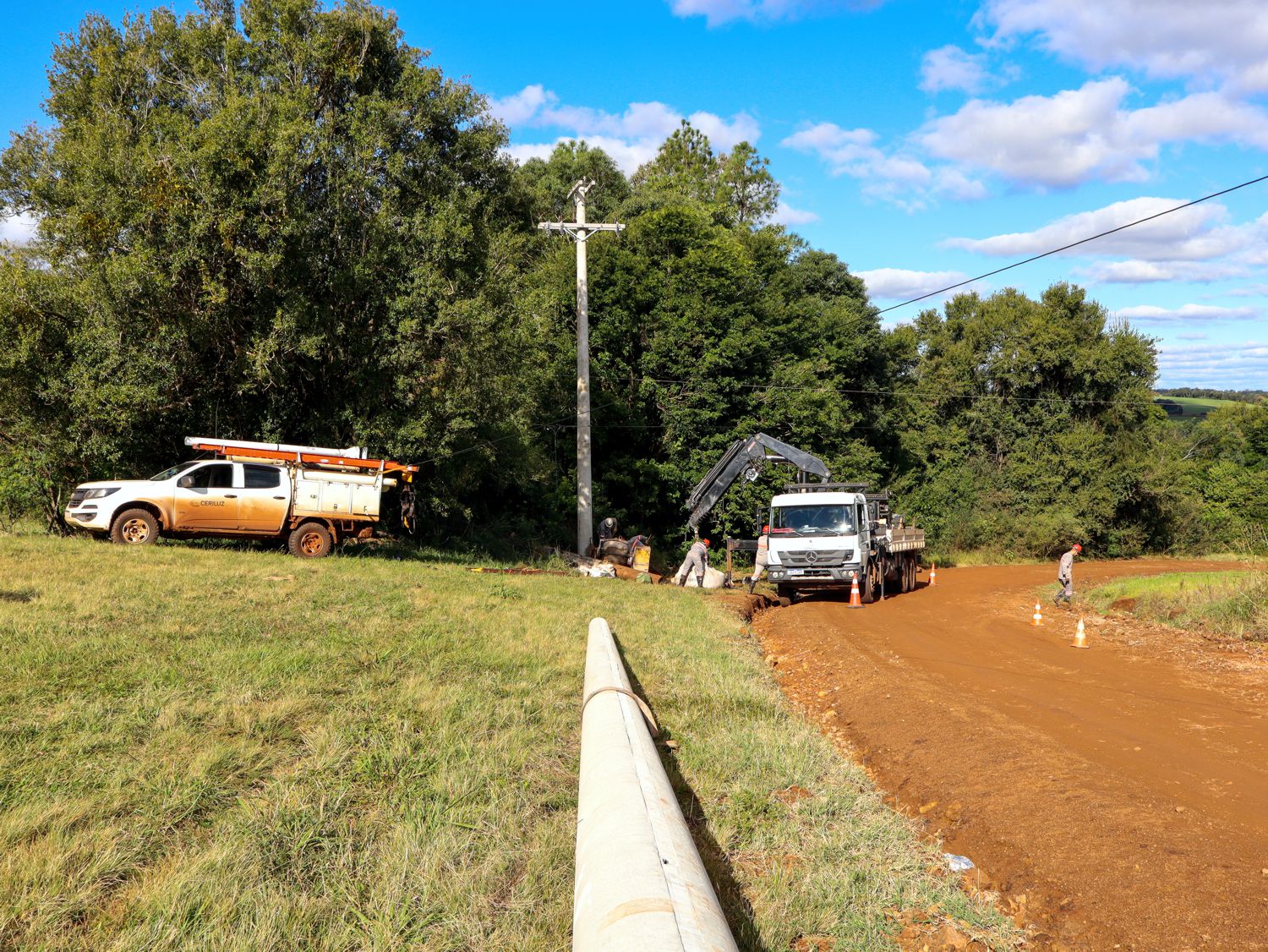

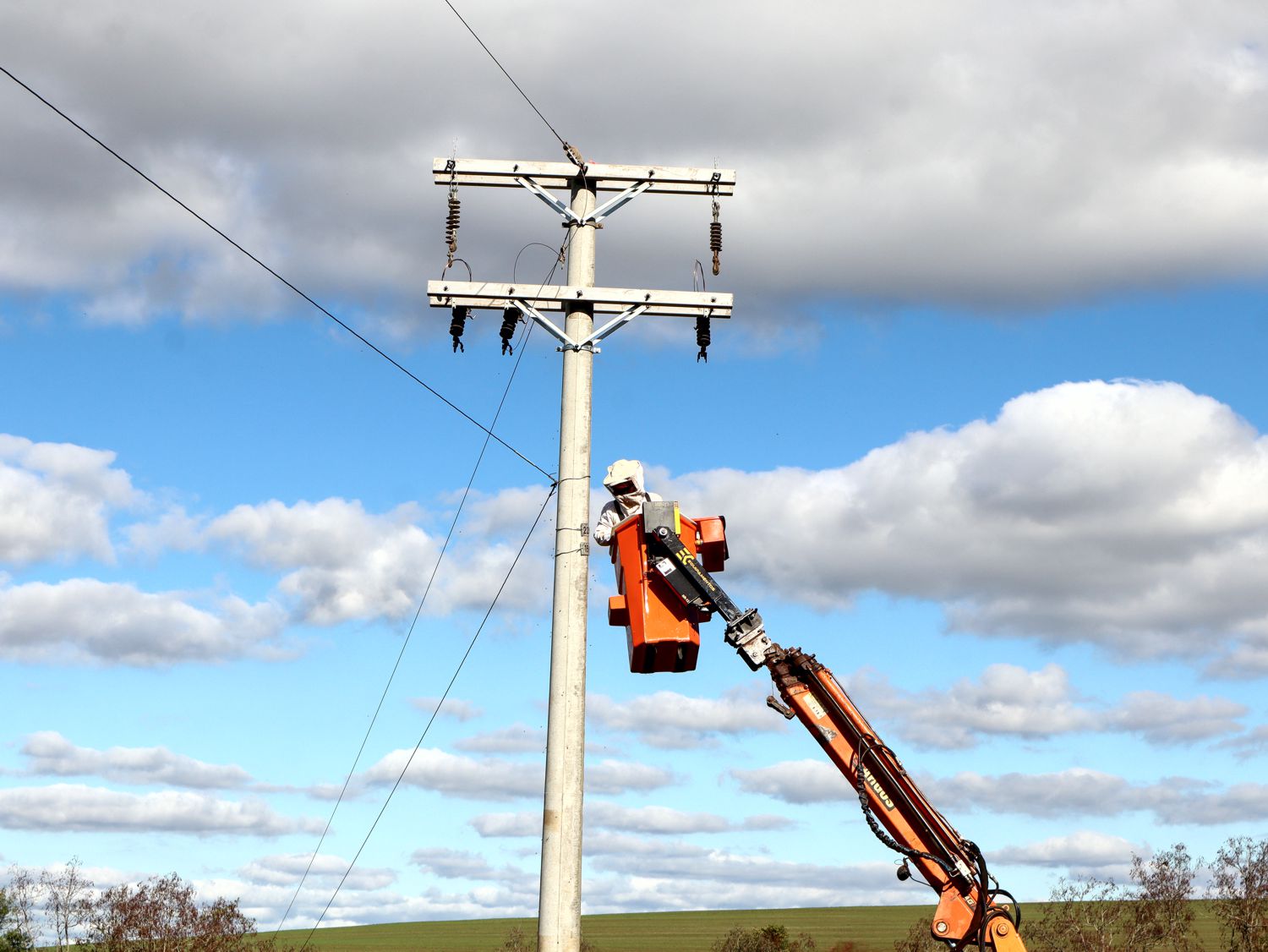

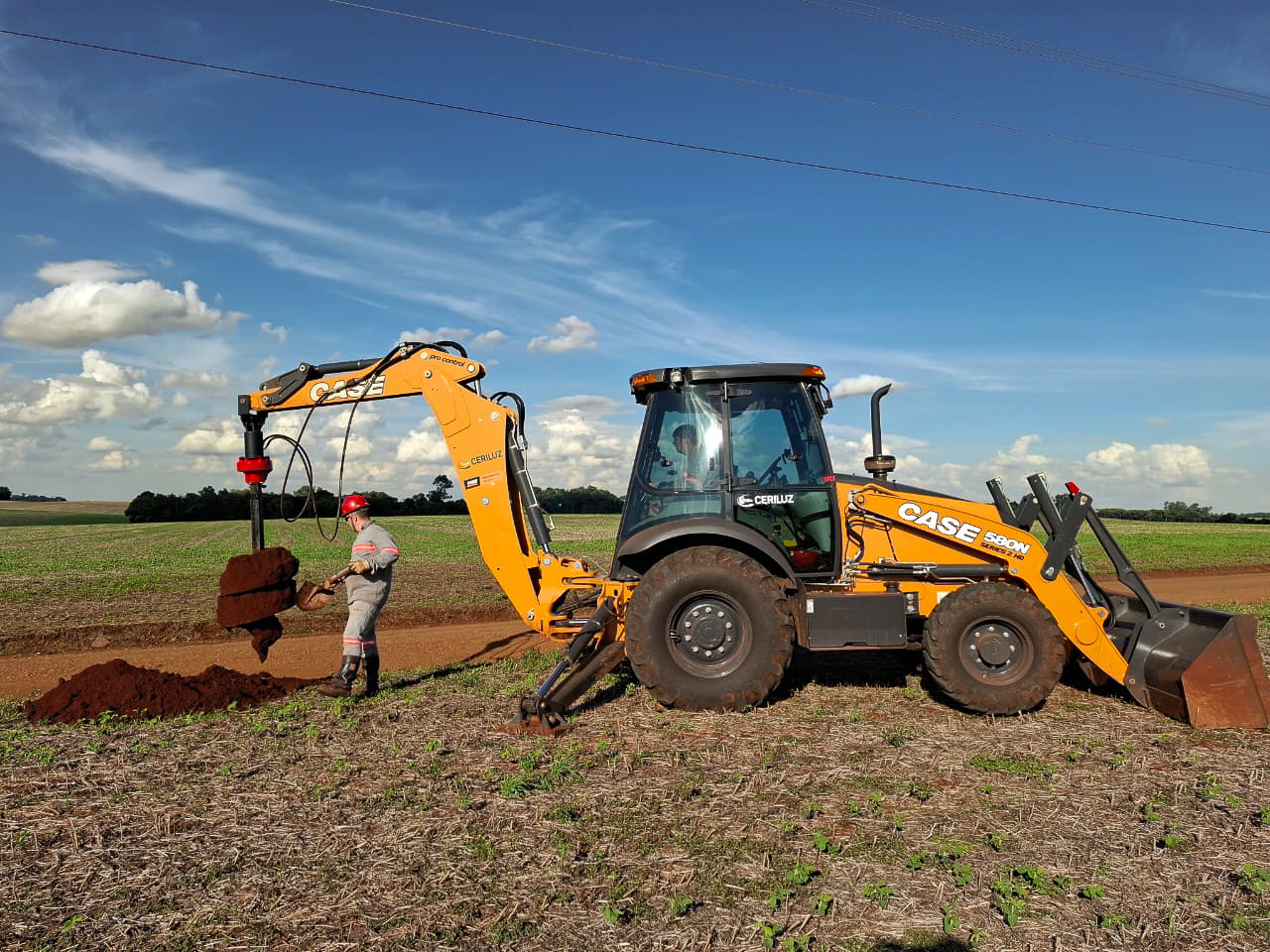

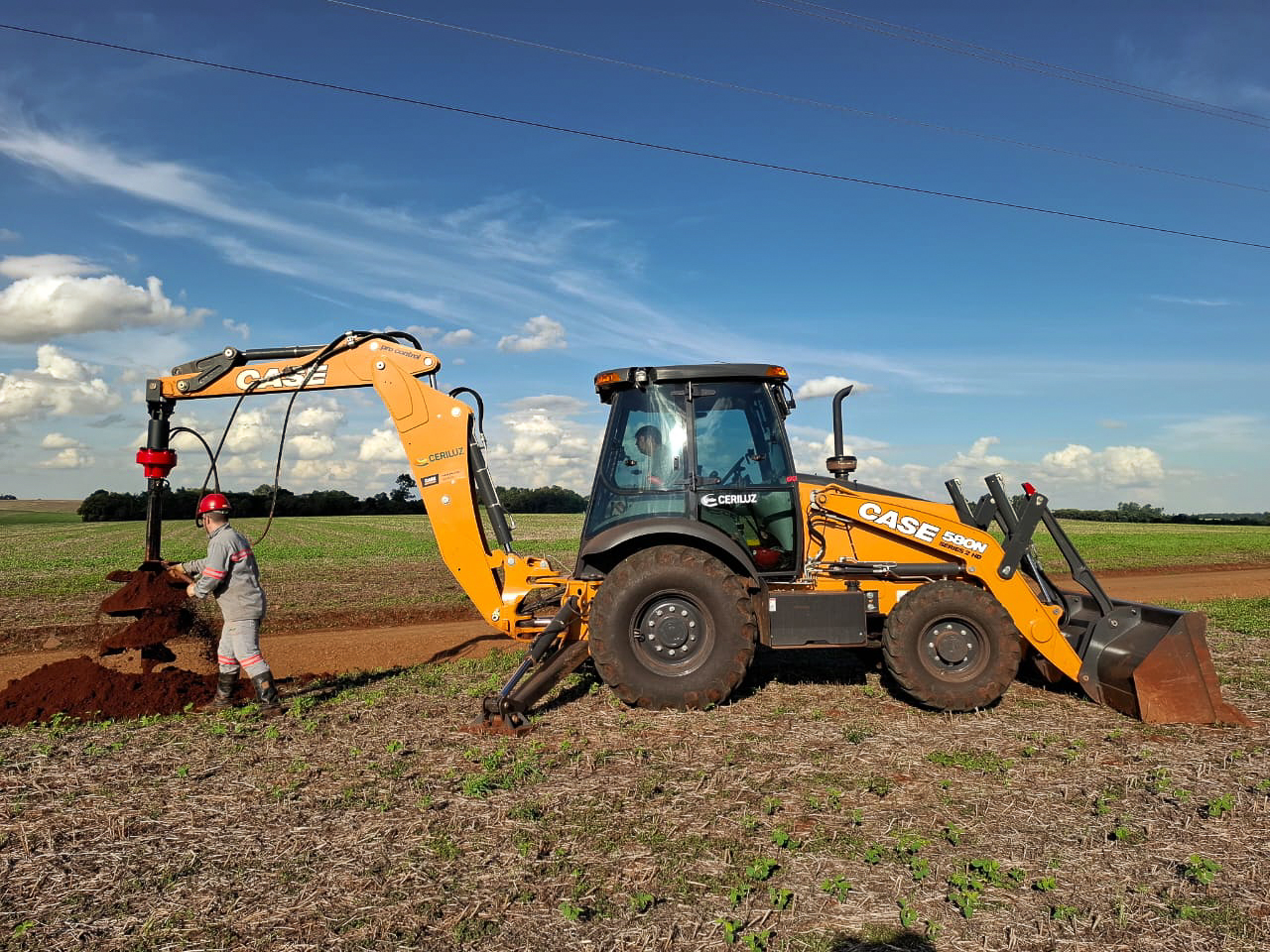

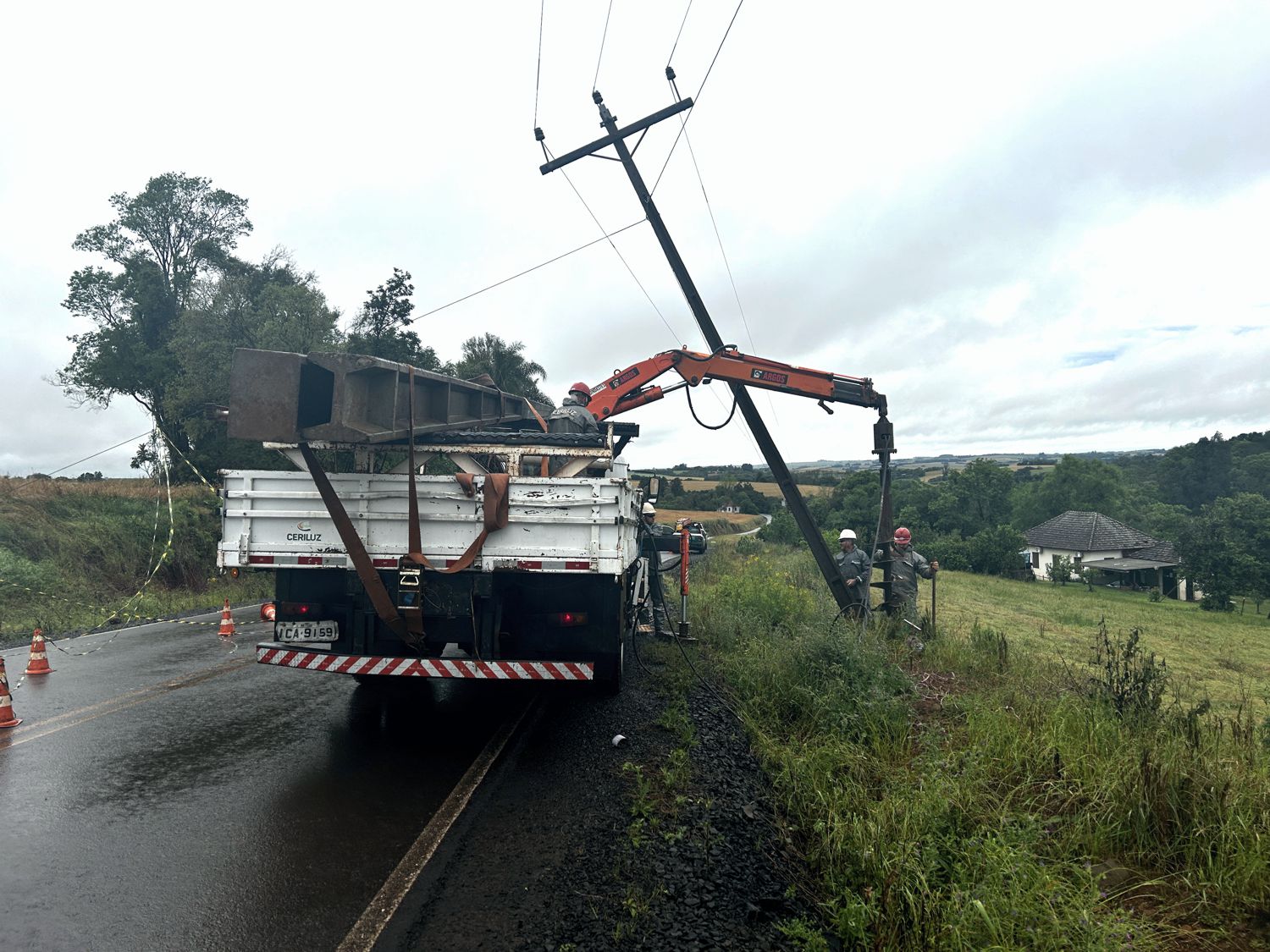

A Ceriluz realizou nesta quarta-feira, dia 27 de maio, obra de melhorias em rede elétrica no município de Augusto Pestana, nas localidades de São Miguel, nas proximidades da Paróquia São José, atingindo também parte da Esquina Pascoal.

Os trabalhos ocorreram no período da tarde - a partir de um desligamento programado - e contemplaram o início da transformação da rede de média tensão monofásica para trifásica, num trecho de aproximadamente um quilômetro e meio, utilizando cabo 4 CAA — condutor de alumínio com alma de aço - material amplamente utilizado em redes de distribuição por oferecer maior resistência mecânica e capacidade de condução de energia.

Também será realizada a substituição de transformador 25KVA por outro de 45KVA ampliando a capacidade de atendimento e proporcionando mais qualidade e segurança no fornecimento de energia na área.

As melhorias beneficiam diretamente 22 unidades consumidoras, incluindo o salão comunitário e a igreja da localidade, possibilitando melhores condições para a realização de eventos, encontros e atividades da comunidade. As obras exigem a substituição de alguns postes troncais, mas reaproveita boa parte da infraestrutura já existente na rede.

O serviço dessa semana foi o primeiro realizado. A previsão da cooperativa é de que aos menos mais um desligamento programado seja necessário para a conclusão da obra e finalização das melhorias no sistema elétrico da localidade.

A energia que movimenta o empreendedorismo no campo é destaque em novo episódio da websérie “Energia Para a Minha Vida”. Desta vez, a história apresentada é da família Wagner, proprietária dos Embutidos Chorão e da marca Alles Pork, empresas localizadas no distrito do Chorão, interior de Ijuí.

Com mais de quatro décadas de atuação, o negócio familiar começou de forma artesanal, focado na produção de salames e linguiças defumadas. Hoje, a empresa ampliou sua linha de produtos, conquistou certificações importantes e expandiu sua atuação para diferentes regiões do Estado.

202605 Embutidos Choro 9No vídeo, Juliano Fuhrman Wagner (foto à direita) relembra a trajetória iniciada pelos pais, Valmir José Wagner e Sirlei Furman Wagner, e destaca a evolução da empresa ao longo dos anos, especialmente após a entrada dele e do irmão Gustavo na gestão do empreendimento.

Atualmente, os negócios da família contam com 15 colaboradores, produção diversificada de embutidos e carnes defumadas, resfriadas e congeladas, além de uma estrutura moderna que depende diretamente da energia elétrica para manter a qualidade dos produtos e garantir a continuidade das operações. São equipamentos automatizados para produção dos embutidos e câmaras frias para conservação e congelamento das carnes, que dependem de energia contínua e segura para operarem.

Segundo Juliano, a evolução no fornecimento de energia pela Ceriluz acompanhou o crescimento da empresa. “Hoje nós temos oito câmaras frias ligadas 24 horas por dia, 365 dias do ano. Sem energia, a máquina não funciona, não conseguimos emitir nota e nem dar andamento ao processo da empresa. Melhorou muito o fornecimento da energia e hoje nós estamos muito tranquilos em relação a isso”, destaca.

O empresário também ressalta a importância da comunicação antecipada da Cooperativa em casos de desligamentos programados e o suporte prestado pela Ceriluz para adequar a rede elétrica ao aumento da demanda da propriedade.

Assista ao episódio da Websérie “Energia Para a Minha Vida” no canal da Ceriluz no YouTube (ACESSE AQUI) e saiba mais sobre a trajetória da família Wagner e dos Embutidos Chorão & Alles Pork. Aproveite para ver outros episódios. A websérie apresenta histórias reais de associados que utilizam a energia elétrica como ferramenta essencial para gerar desenvolvimento, renda e qualidade de vida no meio rural e urbano.
